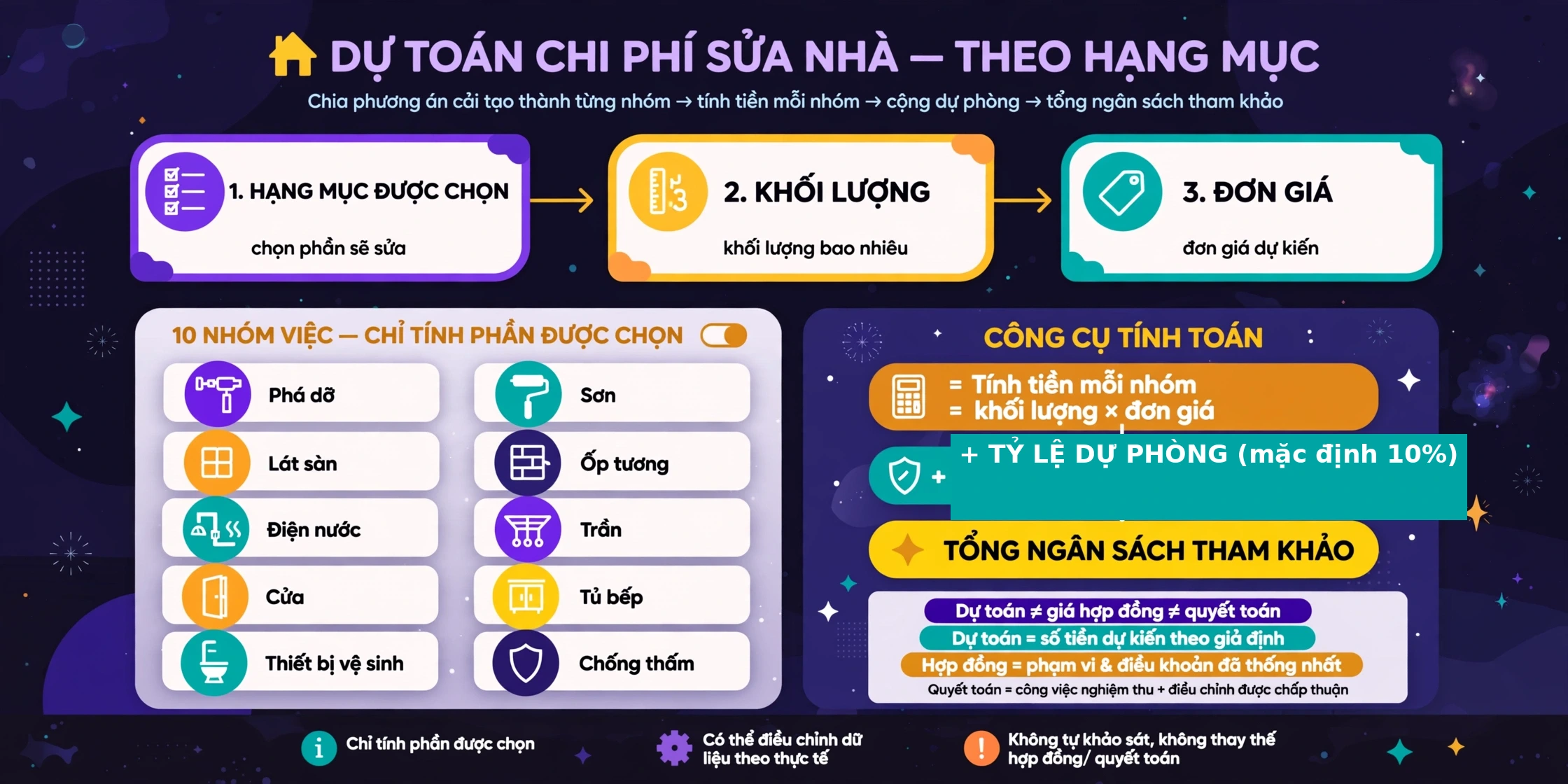

Dự toán chi phí sửa nhà theo hạng mục là gì?
Dự toán chi phí sửa nhà theo hạng mục là cách ước tính ngân sách bằng việc chia phương án cải tạo thành từng nhóm công việc, tính tiền cho mỗi nhóm rồi cộng thêm khoản dự phòng. Thay vì chỉ hỏi sửa cả căn nhà hết bao nhiêu, bạn xác định mình muốn làm những gì, khối lượng bao nhiêu và đơn giá dự kiến cho từng việc.
Công cụ này thực hiện phép tính dựa trên ba loại dữ liệu: hạng mục được chọn, khối lượng và đơn giá bạn nhập. Sau đó, tỷ lệ dự phòng được áp dụng để tạo ra tổng ngân sách tham khảo. Bạn có thể điều chỉnh dữ liệu theo phạm vi thực tế; đây không phải hệ thống tự khảo sát hiện trạng, đo diện tích hay lấy báo giá từ nhà thầu.
Danh mục có mười nhóm việc, trải từ phá dỡ, sơn, lát sàn, ốp tường đến điện nước, trần, cửa, tủ bếp, thiết bị vệ sinh và chống thấm. Bạn chỉ cần đưa vào phương án những phần dự định sửa. Một căn nhà chỉ thay sàn và xử lý thấm sẽ có phạm vi tính khác với phương án đồng thời làm lại điện nước, bếp và nhà vệ sinh.
Cần phân biệt dự toán, giá trị hợp đồng và chi phí quyết toán. Dự toán là số tiền dự kiến theo các giả định đang có. Giá trị hợp đồng gắn với phạm vi và điều khoản hai bên thống nhất. Chi phí quyết toán phản ánh công việc được nghiệm thu cùng những điều chỉnh được chấp thuận. Vì vậy, kết quả trên công cụ hữu ích để chuẩn bị ngân sách, nhưng không tự trở thành mức giá thi công được xác nhận.

Cần nhập những gì và đọc bảng kết quả ra sao?
Danh mục, đơn vị và số liệu mặc định
Bảng dưới đây là các giá trị đặt sẵn trong công cụ. Cột cuối cho biết dòng nào được chọn ban đầu, không có nghĩa mọi căn nhà đều cần thực hiện những việc đó. Đơn giá được tính bằng đồng trên một đơn vị tương ứng.
| Hạng mục | Đơn vị | Khối lượng | Đơn giá mặc định | Chọn sẵn |
|---|---|---|---|---|
| Phá dỡ & vận chuyển xà bần | Gói | 1 | 8.000.000 | Có |
| Sơn lại toàn nhà | m² sàn | 100 | 130.000 | Có |
| Lát lại sàn gạch | m² | 50 | 450.000 | Không |
| Ốp lát lại bếp & nhà vệ sinh | m² tường | 25 | 550.000 | Không |
| Đi lại điện & nước | m² sàn | 100 | 180.000 | Có |
| Trần thạch cao mới | m² | 50 | 280.000 | Không |
| Thay cửa & nhôm kính | Gói | 1 | 15.000.000 | Không |
| Tủ bếp mới | Mét dài | 4 | 6.500.000 | Không |
| Thay thiết bị vệ sinh | Phòng | 1 | 12.000.000 | Có |
| Chống thấm mái, sân thượng, WC | m² | 30 | 350.000 | Không |
Đơn vị quyết định cách hiểu khối lượng. Sơn và điện nước lấy m² sàn làm cơ sở ước tính; ốp tường dùng m² tường. Lát sàn, trần và chống thấm dùng diện tích tương ứng cần làm. Tủ bếp tính theo mét dài, thiết bị vệ sinh theo phòng, còn phá dỡ và cửa được gom theo gói.
Mô tả sơn trên giao diện gồm bả, lót, hai lớp phủ và nhân công. Lát sàn đề cập gạch tầm trung, keo hoặc vữa và công lát; tủ bếp đề cập tủ trên, tủ dưới, mặt đá và phụ kiện cơ bản. Đây là mô tả phạm vi đặt sẵn, không phải cam kết về thương hiệu, cấu hình vật tư hay tiêu chuẩn nghiệm thu.
Quy ước nhập tiền và khối lượng
Dùng dấu phẩy cho phần thập phân và dấu chấm để phân tách hàng nghìn. Chẳng hạn, chiều dài có thể ghi 4,5, còn đơn giá có thể ghi 6.500.000. Bộ đọc số loại bỏ dấu chấm, nên 4.5 được hiểu thành 45 chứ không phải bốn phẩy năm.
Hãy giữ khối lượng và đơn giá trên cùng cơ sở đo. Không nhập diện tích tường vào dòng dùng đơn giá theo m² sàn nếu chưa điều chỉnh lại cơ sở tính. Những ô không đọc được thành số sẽ được tính là 0, vì vậy cần kiểm tra dữ liệu thay vì coi ô nhập sai là một cảnh báo tự động.
Ý nghĩa từng lớp kết quả
Kết quả cập nhật khi bạn thay đổi lựa chọn hoặc số liệu. Mỗi dòng được chọn có thành tiền riêng; tổng trước dự phòng là phần cộng của các dòng này. Tiếp theo là tiền dự phòng và tổng dự toán đã cộng dự phòng. Số tiền được trình bày theo cách phân tách hàng nghìn của Việt Nam và làm tròn đến đồng.
Số hạng mục đang chọn chỉ phản ánh trạng thái lựa chọn. Một dòng vẫn được đếm dù khối lượng hoặc đơn giá của nó bằng 0. Do đó, số dòng được chọn không đồng nghĩa số công việc có chi phí dương, cũng không chứng minh phương án đã liệt kê đủ việc cần làm.

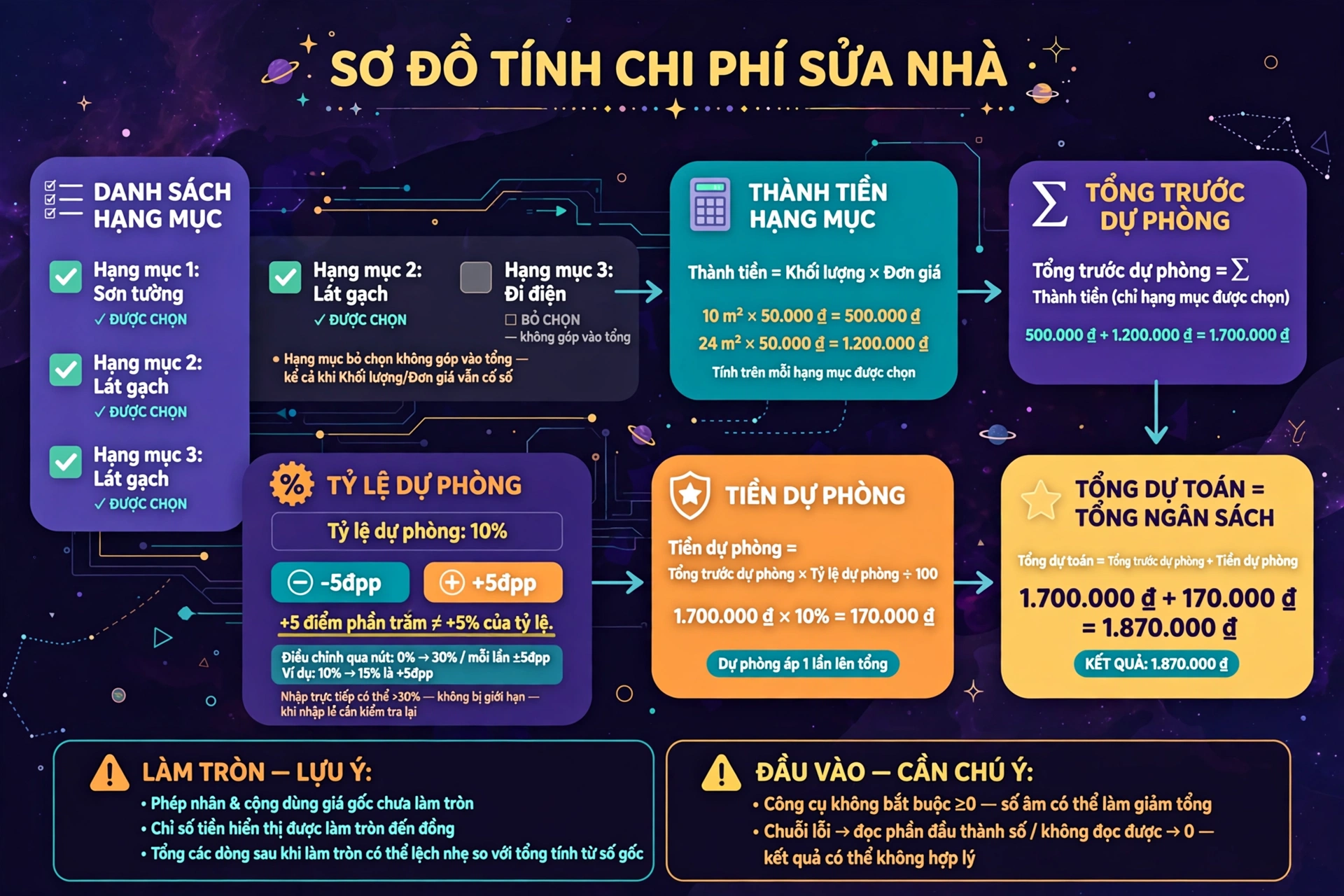

Công thức tính chi phí và dự phòng phát sinh
Từ khối lượng đến tổng ngân sách
Cơ chế tính là cộng chi phí của các công việc được chọn rồi bổ sung dự phòng. Bốn quan hệ sau thể hiện đầy đủ phép tính chính:
- Thành tiền hạng mục = Khối lượng × Đơn giá.
- Tổng trước dự phòng = Tổng thành tiền các hạng mục được chọn.
- Tiền dự phòng = Tổng trước dự phòng × Tỷ lệ dự phòng ÷ 100.
- Tổng dự toán = Tổng trước dự phòng + Tiền dự phòng.
Hạng mục bỏ chọn không đóng góp vào tổng, kể cả khi ô khối lượng và đơn giá vẫn còn số. Dự phòng được áp dụng một lần lên toàn bộ tổng trước dự phòng, không có tỷ lệ riêng cho từng việc. Công thức cũng không tự cộng thêm hệ số theo tuổi nhà, địa phương hay mức độ khó thi công.
Tỷ lệ dự phòng và điểm phần trăm
Tỷ lệ ban đầu là 10%. Hai nút điều chỉnh thay đổi mỗi lần 5 điểm phần trăm và đưa giá trị sau khi bấm về khoảng 0–30%. Từ 10% lên 15% là tăng 5 điểm phần trăm, không phải tăng 5% của chính tỷ lệ 10%. Sự phân biệt này giúp bạn hiểu đúng mức thay đổi ngân sách.
Khoảng 0–30% chỉ được áp dụng qua hai nút đó. Khi nhập trực tiếp, mã không thực hiện cùng giới hạn, nên có thể nhận tỷ lệ vượt 30%. Cách đọc số của nút và ô nhập cũng không hoàn toàn giống nhau; nếu nhập tỷ lệ có phần lẻ rồi dùng nút điều chỉnh, hãy kiểm tra lại giá trị đang hiển thị thay vì mặc định chúng được xử lý đồng nhất.
Làm tròn và các trường hợp đầu vào cần chú ý
Các phép nhân và phép cộng dùng giá trị chưa làm tròn; chỉ số tiền trình bày mới được làm tròn đến đồng. Nếu khối lượng hoặc đơn giá tạo ra phần lẻ của đồng, tổng các dòng bạn tự cộng sau khi làm tròn có thể lệch nhẹ so với tổng được tính từ số gốc. Đây là khác biệt về thời điểm làm tròn.
Công cụ không kiểm tra đầy đủ để buộc mọi dữ liệu phải không âm. Số âm có thể làm giảm tổng một cách không phù hợp với dự toán thông thường. Ngoài ra, một chuỗi nhập lỗi đôi khi vẫn được đọc phần đầu thành số, còn chuỗi không đọc được sẽ về 0. Bạn nên dùng số không âm, đúng định dạng và kiểm tra lại từng đầu vào; kết quả có số không có nghĩa dữ liệu đã hợp lý.
Năm thuật ngữ cần hiểu khi dự toán sửa nhà
Khối lượng công việc
Khối lượng công việc là lượng việc dự định thực hiện, đo bằng đơn vị phù hợp như m², mét dài, phòng hoặc gói. Đây là một trong hai yếu tố trực tiếp tạo thành tiền của mỗi dòng. Khối lượng không phải lúc nào cũng là diện tích cả căn nhà: chỉ lát một phần sàn thì cần xác định phần được lát. Công cụ sử dụng lượng bạn nhập, không tự đo hay kiểm tra con số đó từ hiện trạng.
Đơn giá trọn gói theo hạng mục
Đơn giá trọn gói theo hạng mục là mức tiền cho một đơn vị công việc với phạm vi vật tư và nhân công đã xác định. Trong công cụ, các mô tả đặt sẵn đi theo cách ước tính này. Tuy nhiên, “trọn gói” của một hạng mục không đồng nghĩa trọn mọi chi phí sửa nhà. Cần làm rõ chất lượng vật tư, phần chuẩn bị bề mặt, vận chuyển và những khoản liên quan trước khi so sánh hai đơn giá tưởng như tương đương.
Diện tích sàn và diện tích bề mặt thi công
Diện tích sàn mô tả mặt bằng, còn diện tích bề mặt thi công là phần tường, trần hoặc bề mặt thực sự cần xử lý. Hai đại lượng có thể cùng dùng m² nhưng không thể thay thế tùy ý. Dòng sơn trong công cụ dùng diện tích sàn làm cơ sở ước tính, không phải diện tích tường đã đo. Nếu chuyển sang báo giá theo bề mặt sơn thực tế, bạn phải thống nhất lại cả khối lượng lẫn đơn giá, tránh ghép hai cơ sở tính khác nhau.
Dự phòng phát sinh
Dự phòng phát sinh là ngân sách dành thêm cho các chi phí chưa xác định đầy đủ lúc lập phương án. Trong phép tính này, nó là một tỷ lệ của tổng trước dự phòng. Khoản tiền ấy không phải chi phí chắc chắn xảy ra, cũng không mặc nhiên là phần nhà thầu được nhận. Khi sử dụng dự phòng, chủ nhà vẫn cần biết việc phát sinh là gì, lý do thực hiện, cách xác định giá và cơ chế chấp thuận theo thỏa thuận.
Bóc tách khối lượng
Bóc tách khối lượng là quá trình xác định và phân chia lượng việc theo từng công tác từ khảo sát, bản vẽ hoặc phạm vi thi công. Nó giúp biến yêu cầu chung như “sửa bếp” thành những phần có thể đo và đối chiếu. Đây là công việc chuẩn bị dữ liệu, khác với phép nhân khối lượng với đơn giá. Công cụ không tự bóc tách; chất lượng dự toán vẫn phụ thuộc việc bạn hoặc đơn vị khảo sát xác định đủ, đúng các công việc trước đó.

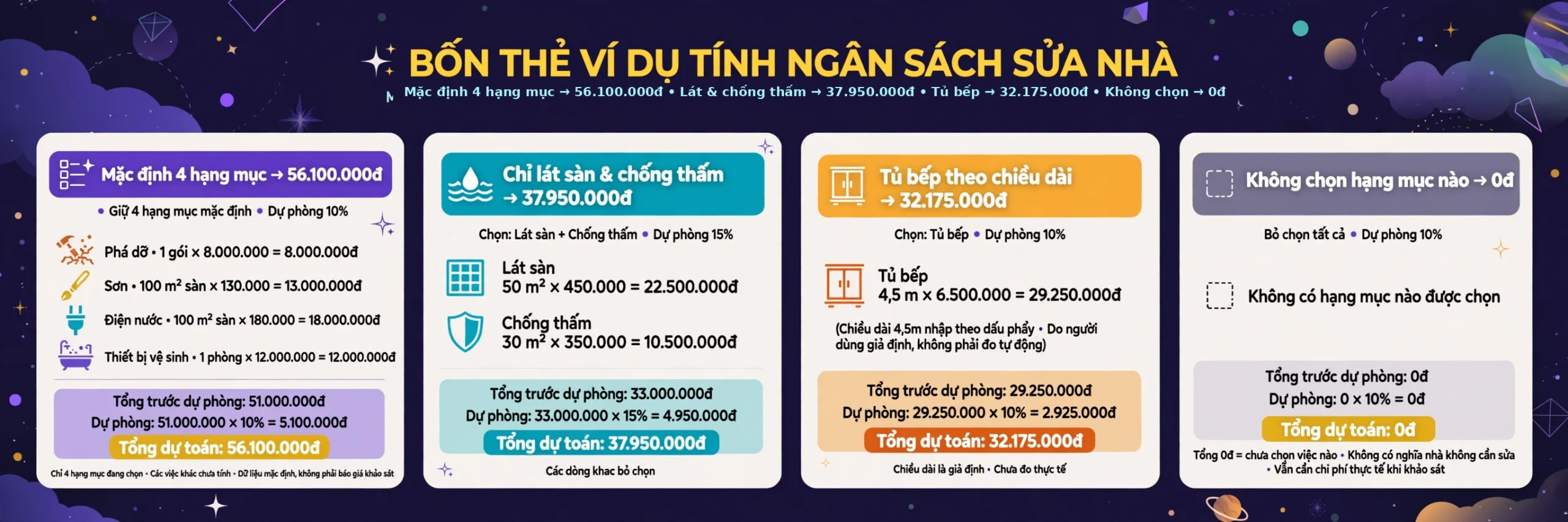

Ví dụ tính ngân sách cho các phạm vi sửa nhà khác nhau
Giữ bốn hạng mục mặc định
Giả sử giữ nguyên bốn dòng được chọn sẵn và tỷ lệ dự phòng 10%. Đây là tình huống tính theo dữ liệu mặc định, không phải báo giá cho một căn nhà đã được khảo sát. Đóng góp của từng dòng như sau:
- Phá dỡ: 1 gói × 8.000.000 đồng/gói = 8.000.000 đồng.
- Sơn: 100 m² sàn × 130.000 đồng/m² sàn = 13.000.000 đồng.
- Điện nước: 100 m² sàn × 180.000 đồng/m² sàn = 18.000.000 đồng.
- Thiết bị vệ sinh: 1 phòng × 12.000.000 đồng/phòng = 12.000.000 đồng.
Tổng trước dự phòng là 51.000.000 đồng. Dự phòng bằng 51.000.000 × 10 ÷ 100 = 5.100.000 đồng. Vì vậy, tổng dự toán là 56.100.000 đồng cho bốn hạng mục đang chọn. Các công việc khác trong danh mục chưa tham gia phép cộng.
Chỉ lát sàn và chống thấm
Giả sử phương án chỉ gồm lát 50 m² sàn với đơn giá 450.000 đồng/m² và chống thấm 30 m² với đơn giá 350.000 đồng/m². Tất cả dòng khác đều bỏ chọn; dự phòng được đặt ở 15%. Không giả định có thêm công việc ngoài hai dòng này.
Tiền lát sàn là 22.500.000 đồng, tiền chống thấm là 10.500.000 đồng. Tổng trước dự phòng bằng 33.000.000 đồng. Khoản dự phòng là 33.000.000 × 15 ÷ 100 = 4.950.000 đồng, đưa tổng ngân sách lên 37.950.000 đồng. Khi dùng tình huống này cho thực tế, cần kiểm tra phạm vi đơn giá có đáp ứng việc chuẩn bị mặt bằng cần thiết hay không.
Nhập tủ bếp theo chiều dài có phần lẻ
Giả sử chỉ chọn tủ bếp, chiều dài dự kiến là 4,5 mét và đơn giá là 6.500.000 đồng/mét dài. Với cách nhập dùng dấu phẩy, công cụ hiểu đúng phần lẻ của chiều dài. Thành tiền trước dự phòng là 4,5 × 6.500.000 = 29.250.000 đồng.
Ở mức dự phòng 10%, khoản bổ sung bằng 2.925.000 đồng, nên tổng là 32.175.000 đồng. Chiều dài này là giả định do người dùng cung cấp, không phải kết quả đo tự động. Để đối chiếu báo giá, vẫn phải thống nhất cách tính mét dài và phạm vi tủ trên, tủ dưới, mặt đá, phụ kiện.
Không chọn hạng mục nào
Nếu bỏ chọn tất cả và giữ dự phòng 10%, tổng trước dự phòng bằng 0, tiền dự phòng bằng 0 và tổng cuối cũng bằng 0. Các dòng dự phòng và tổng vẫn xuất hiện trong kết quả. Điều đó chỉ cho biết phương án hiện tại chưa đưa công việc nào vào tính toán; không có nghĩa căn nhà không cần chi phí sửa chữa hoặc mọi nhu cầu đã được đáp ứng miễn phí.

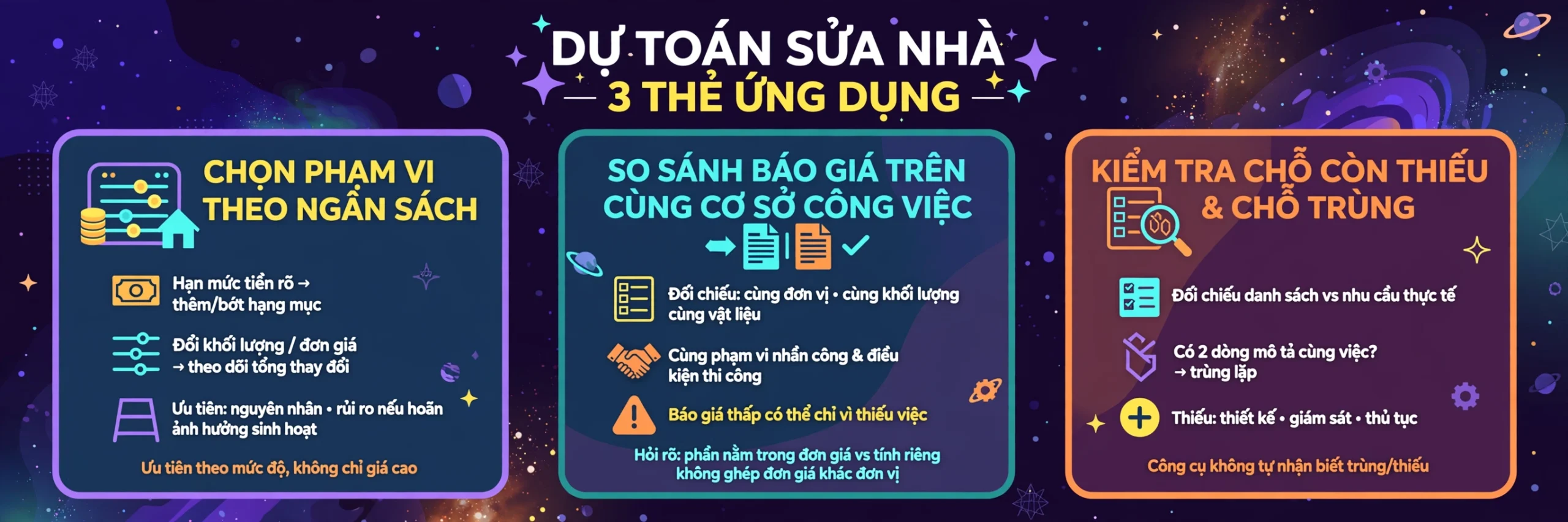

Ứng dụng dự toán để chọn phạm vi sửa và đối chiếu báo giá
Chọn phạm vi phù hợp ngân sách
Bạn có thể dùng dự toán để nhìn rõ phần ngân sách gắn với từng nhóm việc, rồi cân nhắc việc nào cần xử lý trước và việc nào có thể lùi lại. Thứ tự ưu tiên phải dựa trên hiện trạng và nhu cầu sử dụng; một tổng tiền thấp hơn không chứng minh phương án an toàn hoặc đã giải quyết nguyên nhân hư hỏng.
Để tự so sánh hai phương án, hãy giữ nhất quán các giả định chung, chỉ thay phần muốn đánh giá và ghi lại kết quả bên ngoài. Chẳng hạn, so phạm vi chỉ sửa các phần xuống cấp với phạm vi bổ sung thay đổi thẩm mỹ. Công cụ không thể hiện chức năng tự lưu hay đặt nhiều phương án cạnh nhau.
So báo giá trên cùng một mặt bằng công việc
Trước khi so tổng tiền, cần thống nhất đơn vị, khối lượng, loại vật tư và phạm vi nhân công. Báo giá thấp hơn có thể chỉ vì bỏ bớt việc hoặc dùng cấu hình khác. Hãy đối chiếu từng dòng với nội dung thực hiện, thay vì chỉ lấy tổng dự toán làm ngưỡng đánh giá đắt hay rẻ.
Nếu cần chuẩn bị dữ liệu chi tiết hơn, bạn có thể tham khảo riêng công cụ tính sơn nhà và công cụ tính gạch ốp lát và lát sàn. Khi đối chiếu, vẫn cần kiểm tra cơ sở đo và phạm vi đầu vào; không mặc định dữ liệu được tự chuyển giữa các công cụ.
Kiểm tra phần thiếu và phần tính trùng
Hai dòng khác tên vẫn có thể chứa công việc giao nhau. Ví dụ, mô tả ốp tường có phần chống thấm chân tường, trong khi phương án còn chọn chống thấm riêng. Bạn cần xác định hai phần có trùng vị trí và nội dung hay không. Công cụ cộng theo các dòng được chọn, không tự nhận biết hoặc loại bỏ chi phí trùng lặp.

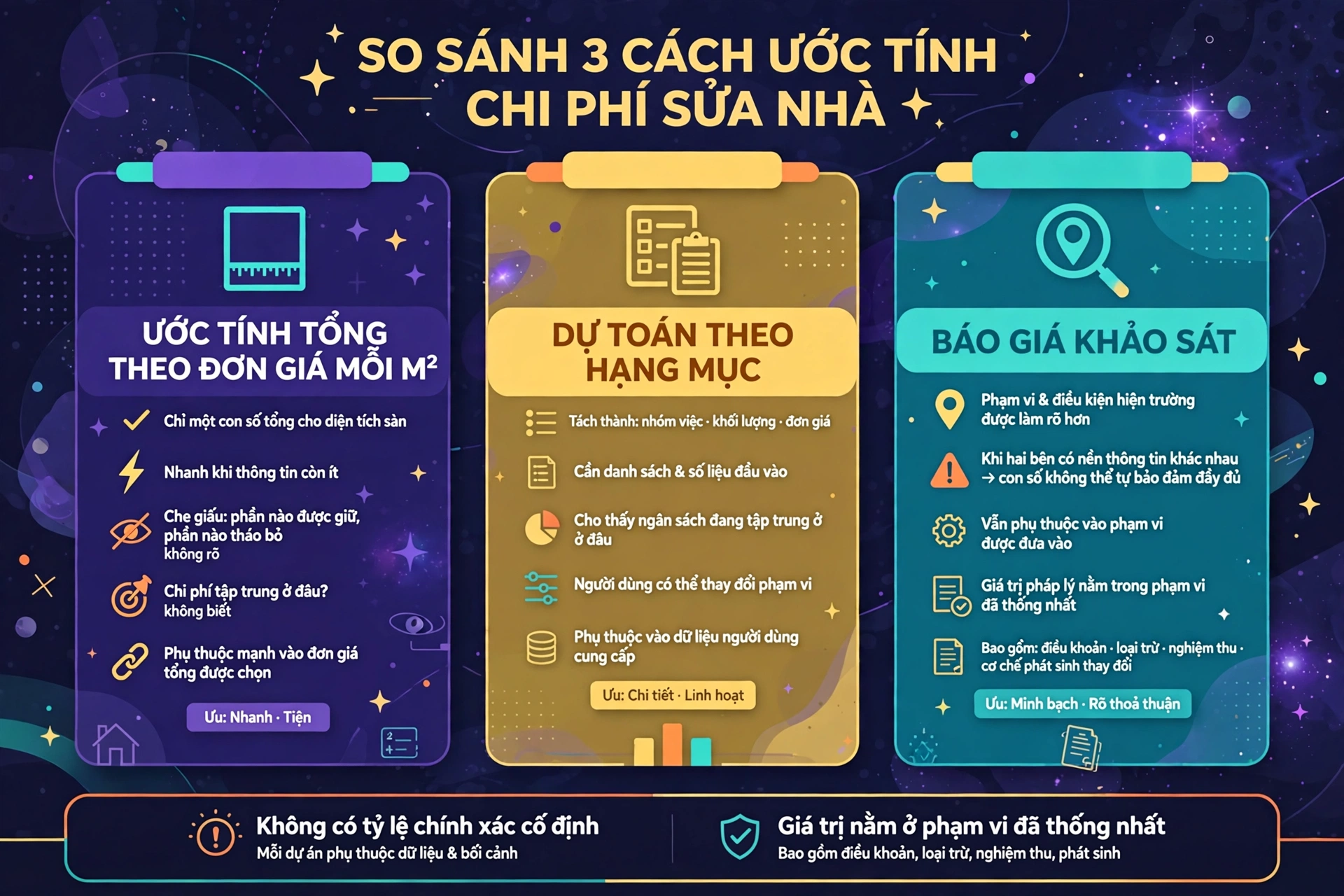

Dự toán theo hạng mục khác gì ước tính theo m² và báo giá khảo sát?
Ước tính tổng quát theo diện tích
Ước tính theo m² thường cần diện tích và một mức chi phí quy đổi, nên phù hợp để hình dung ngân sách ban đầu khi thông tin còn ít. Tuy nhiên, chỉ một diện tích chung không thể hiện đầy đủ phần giữ lại, phần tháo bỏ và mức độ can thiệp trong sửa chữa.
Xây mới và cải tạo cũng có phạm vi khác nhau. Nếu đang cân nhắc hai hướng này, bạn có thể tham khảo riêng dự toán chi phí xây nhà trọn gói, nhưng không nên dùng một tổng xây mới để thay thế trực tiếp cho phương án sửa nhà có nhiều phần được giữ lại.
Cộng chi phí theo công việc cụ thể
Dự toán theo hạng mục cần danh sách việc, khối lượng và đơn giá tương ứng. Đổi lại, bạn thấy được phần nào đang chiếm ngân sách và tác động khi thay đổi phạm vi. Cách này phù hợp để thảo luận lựa chọn sửa chữa cụ thể hơn một con số bình quân chung.
Dù chi tiết hơn về cấu trúc, kết quả vẫn phụ thuộc chất lượng đầu vào. Bỏ sót công việc hoặc dùng sai đơn vị có thể làm tổng thiếu đáng kể. Không có cơ sở để gán cho cách tính này một tỷ lệ chính xác cố định áp dụng cho mọi căn nhà.
Báo giá gắn với khảo sát và phạm vi hợp đồng
Báo giá sau khảo sát có thể làm rõ điều kiện hiện trường, cách tiếp cận, vật tư và nội dung thi công mà một bảng tính không tự nhận biết. Tuy nhiên, việc đã khảo sát không bảo đảm mọi báo giá đều đầy đủ hoặc không thay đổi.
Khi tiến tới hợp đồng, cần xác nhận rõ phần bao gồm, phần loại trừ, cách nghiệm thu và cơ chế xử lý phát sinh. Giá trị của báo giá nằm ở phạm vi được mô tả và thống nhất, không chỉ ở tổng tiền cuối cùng.

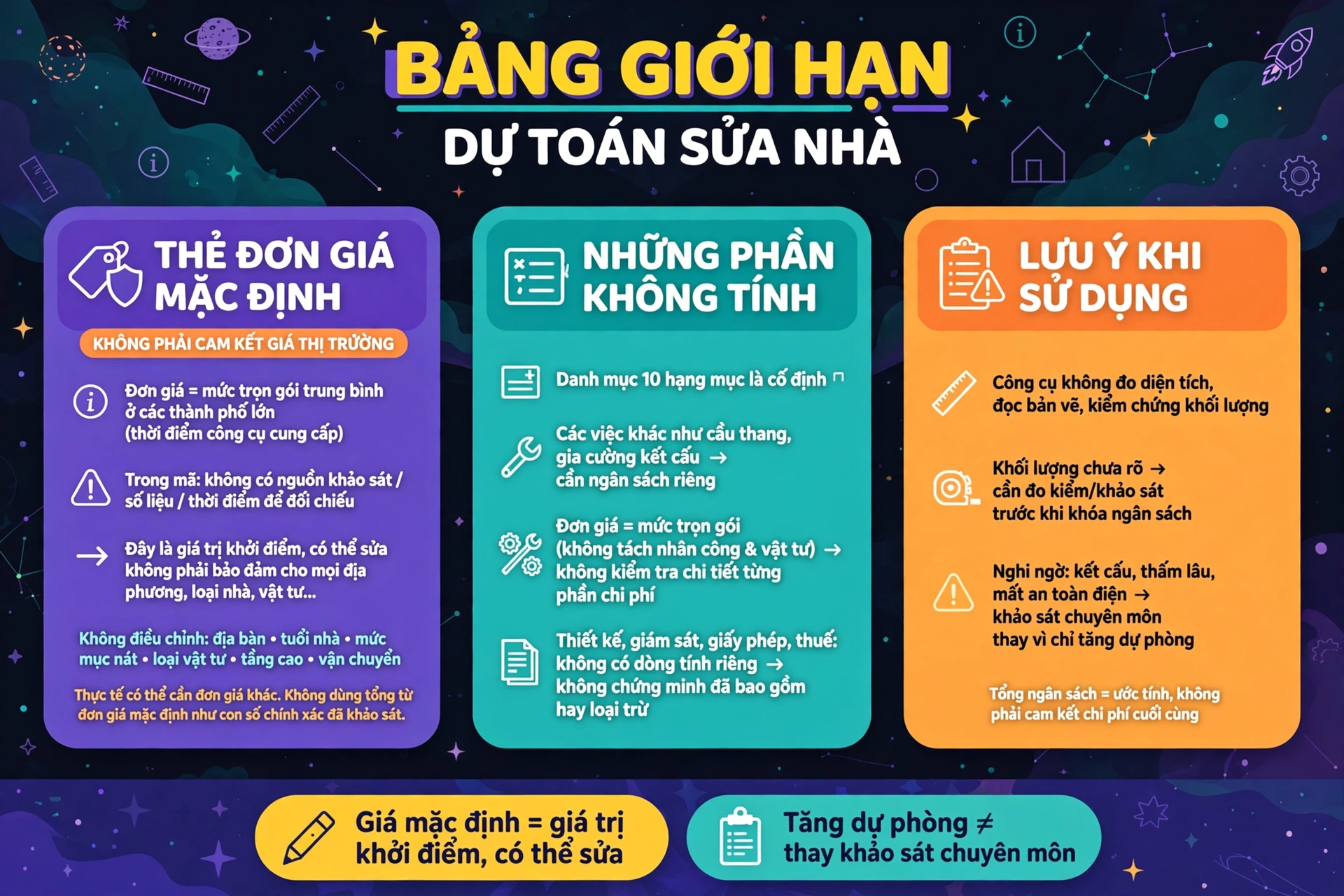

Giới hạn của kết quả và những khoản cần kiểm tra thêm
Đơn giá mặc định không phải cam kết thị trường
Giao diện mô tả các đơn giá là mức trọn gói vật tư tầm trung và nhân công phổ biến tại thành phố lớn năm 2026. Tuy nhiên, đoạn mã không cung cấp nguồn khảo sát để xác minh nhận định thị trường này. Vì vậy, nên xem chúng là giá trị khởi đầu có thể sửa, không phải mức giá được bảo đảm tại thời điểm bạn thi công.
Công cụ không tự điều chỉnh theo địa phương, tuổi nhà, mức xuống cấp, chất lượng vật tư, tầng cao hay điều kiện vận chuyển. Những yếu tố đó cần được phản ánh trong dữ liệu và báo giá thực tế.
Chi phí ngoài danh mục và điều kiện hiện trường
Danh mục cố định có mười hạng mục, không có chức năng thêm việc tùy ý trong phần mã được cung cấp. Kết quả cũng không tách riêng vật tư với nhân công. Các khoản như thiết kế, giám sát, giấy phép và thuế không có dòng tính riêng.
Không nên vì thiếu dòng riêng mà kết luận các khoản ấy chắc chắn đã gồm hoặc chưa gồm trong mọi đơn giá. Cần hỏi bên báo giá và kiểm tra phạm vi cụ thể. Đồng thời, công cụ không tự đo diện tích, đọc bản vẽ hoặc xác nhận khối lượng bạn nhập là đủ.
Khi nào cần khảo sát trước khi chốt ngân sách
Nếu có nghi ngờ về kết cấu, thấm kéo dài hoặc an toàn điện nước, nên khảo sát chuyên môn trước khi chốt phương án. Một bảng cộng tiền không xác định được nguyên nhân hư hỏng hay tính khả thi của giải pháp. Tăng dự phòng cũng không thay thế việc nhận diện rủi ro.
Hãy dùng kết quả để chuẩn bị trao đổi và giới hạn ngân sách ban đầu, sau đó cập nhật khi phạm vi rõ hơn. Không nên coi tổng dự toán là cam kết chi phí cuối cùng hoặc bằng chứng công trình có thể thi công theo phương án đang dự kiến.
Câu hỏi thường gặp
Có nên giữ nguyên đơn giá mặc định để chốt hợp đồng sửa nhà không?
Không nên dùng nguyên đơn giá mặc định làm căn cứ duy nhất để chốt hợp đồng. Bạn có thể giữ chúng để hình dung ngân sách ban đầu, nhưng cần thay bằng mức giá phù hợp với vật tư, phạm vi và điều kiện công trình. Trước khi ký, hãy yêu cầu mô tả rõ khối lượng, phần bao gồm, phần loại trừ và cách xử lý thay đổi. Một tổng tiền gần kết quả công cụ chưa chứng minh hai bên đang hiểu cùng một nội dung thi công.
Dự phòng 10% có đủ cho mọi công trình sửa chữa không?
Không, 10% chỉ là mức mặc định chứ không bảo đảm đủ cho mọi công trình. Gợi ý 10–20% trên giao diện cũng không phải chuẩn bắt buộc. Mức phù hợp phụ thuộc độ rõ của hiện trạng, phạm vi đã khảo sát và những việc còn chưa xác định. Nếu chưa biết nguyên nhân hư hỏng hoặc khối lượng cần xử lý, nên làm rõ trước. Dành nhiều tiền hơn có thể tạo khoảng đệm ngân sách, nhưng không tự loại bỏ bất định kỹ thuật.
Tôi có thể nhập tỷ lệ dự phòng lớn hơn 30% không?
Có thể nhập trực tiếp tỷ lệ lớn hơn 30% theo cơ chế trong mã. Mức trần 30% chỉ áp dụng khi dùng hai nút tăng giảm. Nếu nhập một tỷ lệ cao rồi bấm nút, giá trị sau thao tác có thể bị đưa về phạm vi của nút. Vì vậy, hãy kiểm tra lại tỷ lệ trước khi ghi nhận tổng ngân sách. Việc công cụ nhận một tỷ lệ không có nghĩa nó đánh giá mức đó hợp lý cho công trình của bạn.
Muốn nhập chiều dài tủ bếp 4,5 mét thì dùng dấu phẩy hay dấu chấm?
Hãy dùng dấu phẩy, ghi 4,5. Dấu chấm được bộ đọc số coi là dấu phân tách hàng nghìn và loại bỏ, nên ghi 4.5 sẽ tạo ra khối lượng khác với mong muốn. Sau khi nhập, nên đối chiếu chiều dài hiển thị trong dòng kết quả với số đo của mình. Bạn cũng cần thống nhất cách tính mét dài trong báo giá, bởi nhập đúng ký hiệu thập phân chưa bảo đảm phạm vi tủ và phụ kiện đã khớp.
Vì sao hạng mục sơn dùng m² sàn thay vì diện tích tường cần sơn?
Vì dòng sơn được thiết lập theo cơ sở ước tính m² sàn. Công cụ không đo bề mặt tường và cũng không có bước quy đổi tự động từ sàn sang tường. Cơ sở này cần đi cùng đơn giá tương ứng. Nếu nhà thầu báo theo m² bề mặt thực sơn, bạn nên đối chiếu bằng khối lượng đo và đơn giá cùng loại, không giữ đơn giá theo sàn rồi thay bằng diện tích tường. Mã không cung cấp hệ số quy đổi để thực hiện thay thế đó.
Có thêm được hạng mục sửa cầu thang hoặc gia cố kết cấu vào bảng không?
Không có chức năng thêm hạng mục tùy ý trong danh mục hiện tại. Bạn nên lập riêng các công việc ngoài bảng và cộng vào kế hoạch ngân sách tổng thể bằng cách phù hợp, đồng thời ghi rõ phần nào chưa nằm trong kết quả công cụ. Với gia cố kết cấu, cần đánh giá chuyên môn để xác định giải pháp và khối lượng trước khi tính giá. Không nên gộp tùy tiện vào một dòng khác rồi coi dự toán đã mô tả đầy đủ công việc.
Vì sao tổng dự toán bằng 0 sau khi bỏ chọn tất cả hạng mục?
Vì không còn dòng công việc nào được đưa vào phép cộng. Với tỷ lệ dự phòng hữu hạn thông thường, khoản dự phòng tính trên tổng bằng 0 cũng bằng 0. Các số lượng và đơn giá còn trong những dòng bỏ chọn không tác động đến kết quả. Nếu bạn vẫn có nhu cầu sửa nhà, hãy kiểm tra lại phạm vi muốn đưa vào phương án. Số 0 phản ánh lựa chọn hiện tại của bảng tính, không phải đánh giá rằng công trình không phát sinh chi phí.


9 bình luận
Lê Thị Thảo
Khoản dự phòng nên giữ nguyên trong mọi trường hợp hay có thể tăng lên nếu nhà cũ quá vậy mọi người?
Vũ Hoài Hoàng
Cho hỏi công cụ tính gạch ốp lát có tính phần hao hụt do cắt gạch chưa? Mình sợ mua vừa đủ rồi lại thiếu.
Hồ Ngọc Hiếu
Giao diện dễ hiểu nha, mẹ mình không rành máy tính mà mình chỉ sơ là tự tick hạng mục được rồi.
Võ Ngọc Mai
Phần số lượng mà có ghi rõ đơn vị m², mét dài hay bộ ngay cạnh ô nhập thì mình sẽ đỡ nhầm hơn.
Trần Quốc Dũng
moi thu tinh chi phi son lai nha, chinh duoc don gia theo bao gia cua tho nen kha tien
Ngô Hữu Hà
Phần hướng dẫn rõ ràng đó, nhưng nếu có thêm một ví dụ sửa căn hộ 60m² thì người mới sẽ dễ làm theo hơn.
Vũ Tuấn Trang
Tick đúng những phần cần sửa rồi chỉnh số lượng theo nhà mình là ra dự toán, khá dễ dùng với người không rành xây dựng như mình.
Hoàng Thanh Tài
Cho mình hỏi đơn giá có sẵn là tiền vật tư thôi hay đã gồm công thợ rồi ạ?
Dương Xuân Phúc
Mình đang tính sửa lại bếp với nhà vệ sinh, có bảng chia theo hạng mục thế này dễ hình dung ngân sách hơn hẳn.
